<span style="font-weight:bold;">一、装修形式:一般是全包、半包、清包三种。 全包就是所有材料和人工全包括!这个一般是公司做的比较多! 全包优点:省心费钱。装修所需要的全部材料都由装修公司购买,包括地砖瓷片、地板、灯具、洁具、甚至到家具电器与窗帘。这种方式一般适合事业比较成功而又没有时间去管理装修者。(前体是要在专业靠谱的前提下) 全包缺点: 现在的装潢市场中,从业公司和人员良莠不齐,识别挑选起来确实不太容易。如果碰到一些不正规的公司,受骗上当的机会很大。特别是在建材的选购上,可能会被装潢公司钻空子。 半包就是辅料和工人,主料自己买!这个一般是找设计师设计,找个工队来施工!(推荐) 半包工的优点:掌握主权,大材料自己买。由设计师给建议,多了解下建材就可以了。辅助建材由施工队负责,也省不少心款式花色选择性更广。 半包工的缺点:要多花时间跑建材,不能轻松装修。(有专业靠谱的设计师也会轻松不少)</span>
<span style="font-weight:bold;">二 再说装修步骤: 前期设计→主体拆建→水电改造→木工→防水/贴砖/美缝→刷墙面漆→厨卫吊顶→橱柜安装→木门安装→地板安装→铺贴壁纸→开关插座安装→灯具安装→五金洁具安装→窗帘安装→家具家电进场→保洁。 不知道大家这个步骤有没有看的眼晕! 前期设计很重要!想要得到喜欢的居家环境一定要想好,根据自己的生活习惯需求去设计。千万不要想一点装一点,软装还好做呢!如果硬件进去了,你哭都来不及了!所以,前期设计很重要!要装修的朋友们心里一定要衡量好!(好的设计大到不但让空间更合理功能更强大,小到开关插座的位置高度都有区别) 主体改造主要是拆墙、砌墙、铲墙皮、换窗户等!先把房子的框架搭起来! 水电改造个很重要的环节了!提前预约水电工程师以及空调地暖这类暖通公司上门规划准确定位,再根据设计图纸来水电的开槽 布管 打压等施工步奏。水电改造注意事项很多,大伙可以网上查询注意细节。</span>
木工、瓦工、油工是施工环节的“三兄弟”,基本出场顺序是先木工后泥工避免吊顶人字梯磨损地砖或榔头失手掉落砸坏地砖。 由于厂家全屋定制精致度和整体性更佳,橱柜 房门这些也基本不在木工的范畴之内了。木工主要是吊顶和造型打底这块工作 (当然也可泥木穿插起来同步进场加快进度,如木工在吊顶阶段泥工可做防水,涂刷瓷砖背胶等泥工准备工作)

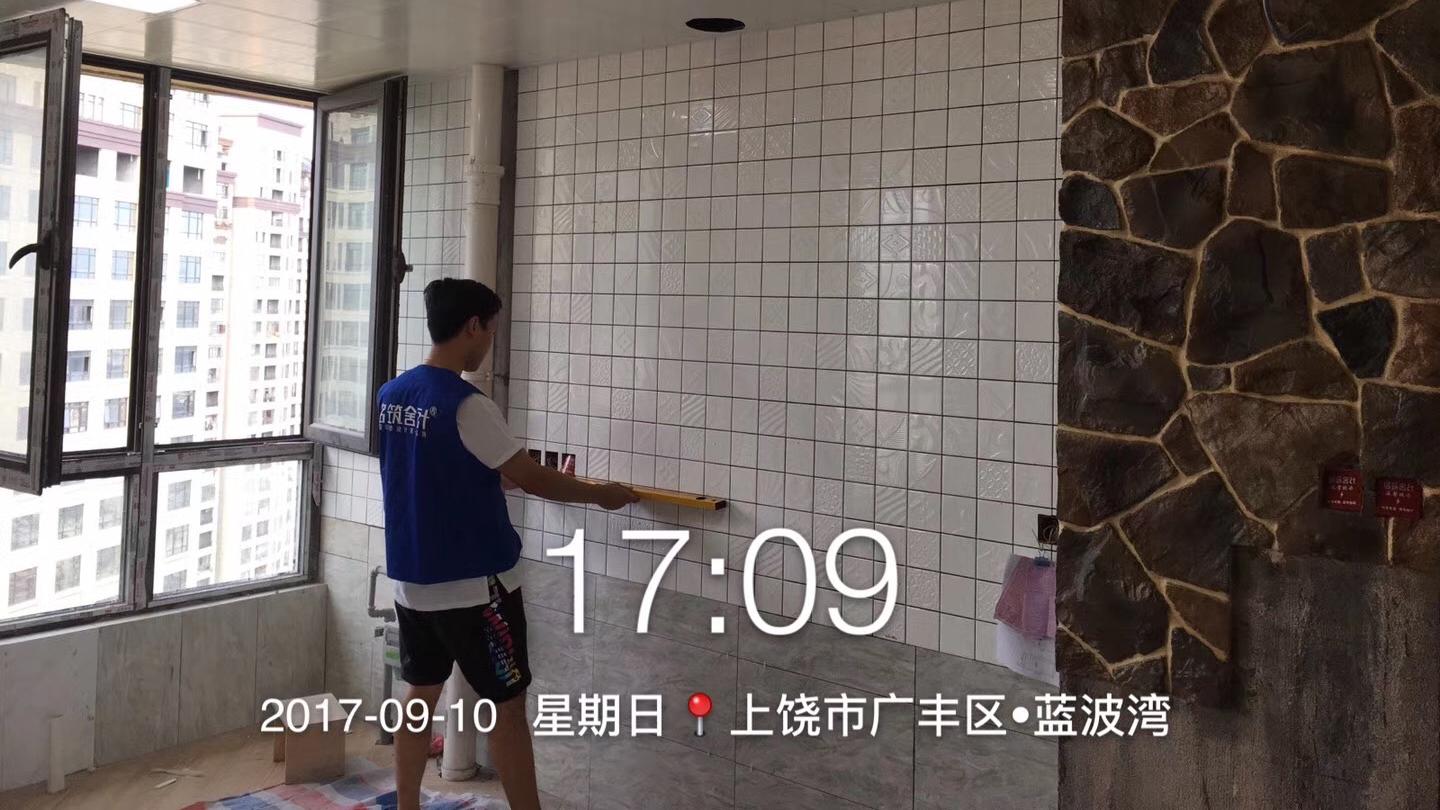

贴砖:泥水工主要负责砌墙、批灰、零星修补、包管、贴瓷砖、做防水、地面找平、装地漏。 泥水作业的过程,还涉及以下三个环节的安装: (1)门槛石、大理石窗台的安装。 门槛石的安装可以和铺地砖一起完成,也可以在铺地砖之后,大理石窗台的安装一般在窗套做好之后,安装大理石的工人会准备玻璃胶,顺手就把大理石和窗套用玻璃胶封住了。(2)地漏的安装。地漏是家装五金件中第一个出场的,因为它要和地砖共同配合安装。(3)填缝处理。墙地砖铺好一周之后,就可以考虑安排美缝了。 干后地面需做地面满铺保护措施。
油工进场,主要完成墙面基层处理、刷底漆/面漆、给木工打的家具上漆等工作。准备贴壁纸的,只需要让油工老在贴壁纸/墙布的墙面做基层处理就可以。
厨卫吊顶: 橱柜吊顶作为安装环节打头阵的,还是在延续对家的“包装”。在厨卫吊顶的同时,厨卫的防潮吸顶灯、排风扇(浴霸)应该已经买好了。最好把厨卫吸顶灯、排风扇(浴霸)同时装好,或者留出线头和开孔。
吊顶结束后,可以约橱柜上门安装了。顺利的话,2天的时间可以完成。同时安装的还有水槽(可以不包括上下水件)和煤气灶,橱柜安装之前最好协调物业把煤气通了,因为煤气灶装好之后需要试气。 在橱柜安装的第二天,早在一个多月前木门测量完成后,现在可以约安装了。顺利的话,也是1-2天的时间,装门的同时要安装的合页、门锁、地吸。
<span style="font-weight:bold;">铺贴壁纸: 家里收拾干净,就可以约壁纸铺贴了,顺利的话,同样是一天的时间。铺贴壁纸的当天,地板应该做一下保护; 地板安装: 在墙纸/墙布安装后的第二天就可以安排安装地板和踢脚线了,顺利的话,也是一天的时间。(铺装地板前地面保持干净干燥的基础上)</span>
在壁纸铺好的第二天,更换排气扇或者拆改 排气扇 的同学们可以踏踏实实的把 排气扇安装。同样是一天的时间。 木门——地板——壁纸—— 暖气片 ,这是一个被普遍认可的正确安装顺序,先装木门是为了保证地板的踢脚线能和木门的门套紧密接合;后装壁纸主要是因为地板的安装比较脏,粉尘多,对壁纸污染严重。最后装暖气片是因为只有墙面壁纸铺好才能安装暖气片。 (中央空调的朋友这个时候也好安装定制的风口和面板了) —— 之前买好的开关/插座/灯具/锁具/上下水管件、卫浴挂件、马桶、晾衣架等小物件卫浴,一并就都装上。前面那些“大件”装好之后,家里仍然十分“生冷”,等到灯具、五金洁具装好之后,家里就效果也基本呈现了。。。
保洁: 保洁之前,不要装窗帘。保洁时,家里不要有家具以及不必需的家电,要尽量保持更多的“平面”,以便拓荒保洁能够彻底的清扫。 (至此硬装施工结束) ——家具进场: 关于家具的购买时间,建议是,最早也要在水电路改造完成之后,这样,选择家具的基本尺寸范围我们心里才大致有数。 ——家电进场: 到了这时候,家电该进场的进场,该安装的安装,准备入住了! ——家居配饰: 家居配饰,家装的最后一步,而且已经由装修转为装饰了,包括窗帘的安装都属于家居配饰的软装环节。至于买窗帘,最好是在订好家具之后,以免风格冲突。家居配饰还包括可以考虑买一些绿色植物、挂墙画、摆设工艺品等等等等…… 家居住空间,更是心灵放松的港湾,泡上一壶茶,回忆参与其中“痛并快乐着”的过程能学到不少东西。也会有一定成就感。。。~
